Электропрогрев
бетона
под ключ
Проектируем, поставляем и монтируем системы электропрогрева бетона для строительных объектов любого масштаба. Защита от замерзания, обеспечение проектной прочности и контроль температурного режима — инженерное решение под каждый объект.
- Защита бетона от замерзания при твердении
- Гарантия набора проектной прочности
- Работа при температурах до −40°C
- Полный цикл: расчёт, поставка, монтаж, контроль
Подберём схему прогрева под тип конструкции, объём бетона, температурные условия и сроки строительства.
Какие задачи решает электропрогрев бетона

Защита от замерзания при твердении
При отрицательных температурах вода в бетоне замерзает до набора прочности — конструкция разрушается. Электропрогрев поддерживает температуру внутри бетона выше +5°C, обеспечивая нормальное твердение.

Гарантия проектной прочности
Правильно организованный прогрев обеспечивает набор бетоном нормативной прочности (не менее 70% от проектной) к моменту распалубки. Это требование строительных норм — без него сдача объекта невозможна.

Ускорение набора прочности
Повышенная температура ускоряет гидратацию цемента — бетон набирает 70% прочности за 48–72 часа вместо 28 дней при нормальных условиях. Это позволяет не останавливать строительство в зимний период.

Бетонирование при морозах до −40°C
Системы электропрогрева iTherm обеспечивают нормальное твердение бетона при температуре воздуха до −40°C. Подбираем схему прогрева под конкретные климатические условия объекта.

Равномерный прогрев всего объёма
Правильная схема раскладки провода исключает перегрев у нагревателя и промерзание краёв конструкции. Равномерный прогрев — залог однородной прочности по всему сечению элемента.

Контроль и документирование режима
Автоматические регистраторы ведут непрерывную запись температуры во всех контрольных точках. Данные формируют журнал прогрева — обязательный документ при сдаче объекта.
Для каких конструкций и объектов
Системы электропрогрева iTherm применяются на объектах жилого, промышленного и инфраструктурного строительства.
Монолитные фундаменты
Ленточные, плитные и свайные ростверки. Прогрев особенно критичен для фундаментов глубокого заложения, где температурный перепад наибольший.
Нулевой циклПлиты перекрытий
Монолитные плиты жилых, коммерческих и промышленных зданий. Большая площадь требует равномерной схемы раскладки провода с учётом мощности трансформатора.
Надземная частьКолонны и стены
Вертикальные несущие элементы каркасных зданий. Узкое сечение требует особой схемы намотки провода для исключения перегрева у нагревателя и промерзания у опалубки.
Монолитный каркасМосты и путепроводы
Опоры, ригели и пролётные строения мостовых сооружений. Требуют проекта прогрева с детальным расчётом — конструкции открыты с нескольких сторон.
ИнфраструктураДорожные конструкции
Основания и покрытия дорог, развязок, парковочных площадок. Большие горизонтальные площади с минимальной теплоизоляцией — высокие требования к мощности системы.
Дорожное строительствоПромышленные объекты
Заводы, склады, логистические терминалы, энергетические объекты. Крупные объёмы бетона, жёсткие требования к срокам и прочности — комплексный подход к проектированию прогрева.
Промышленное строительствоИз чего состоит система прогрева бетона
Комплексное решение включает всё необходимое — от нагревательного провода до автоматической регистрации температуры.
Как работает электропрогрев бетона
5 последовательных этапов — от расчёта схемы до документально подтверждённого набора прочности.
Преимущества систем электропрогрева iTherm
Более 10 лет опыта в проектировании и монтаже систем прогрева бетона — от частных фундаментов до крупных промышленных объектов.
Прогрев бетона: фото объектов iTherm

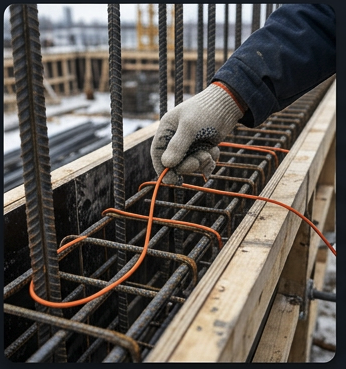

Укладка провода ПНСВ в арматуру перед заливкой
Зимнее бетонирование монолитной плиты
Трансформаторная станция КТПТО на объекте

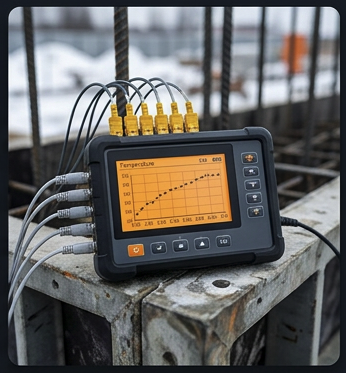

Регистратор температуры с датчиками в бетоне

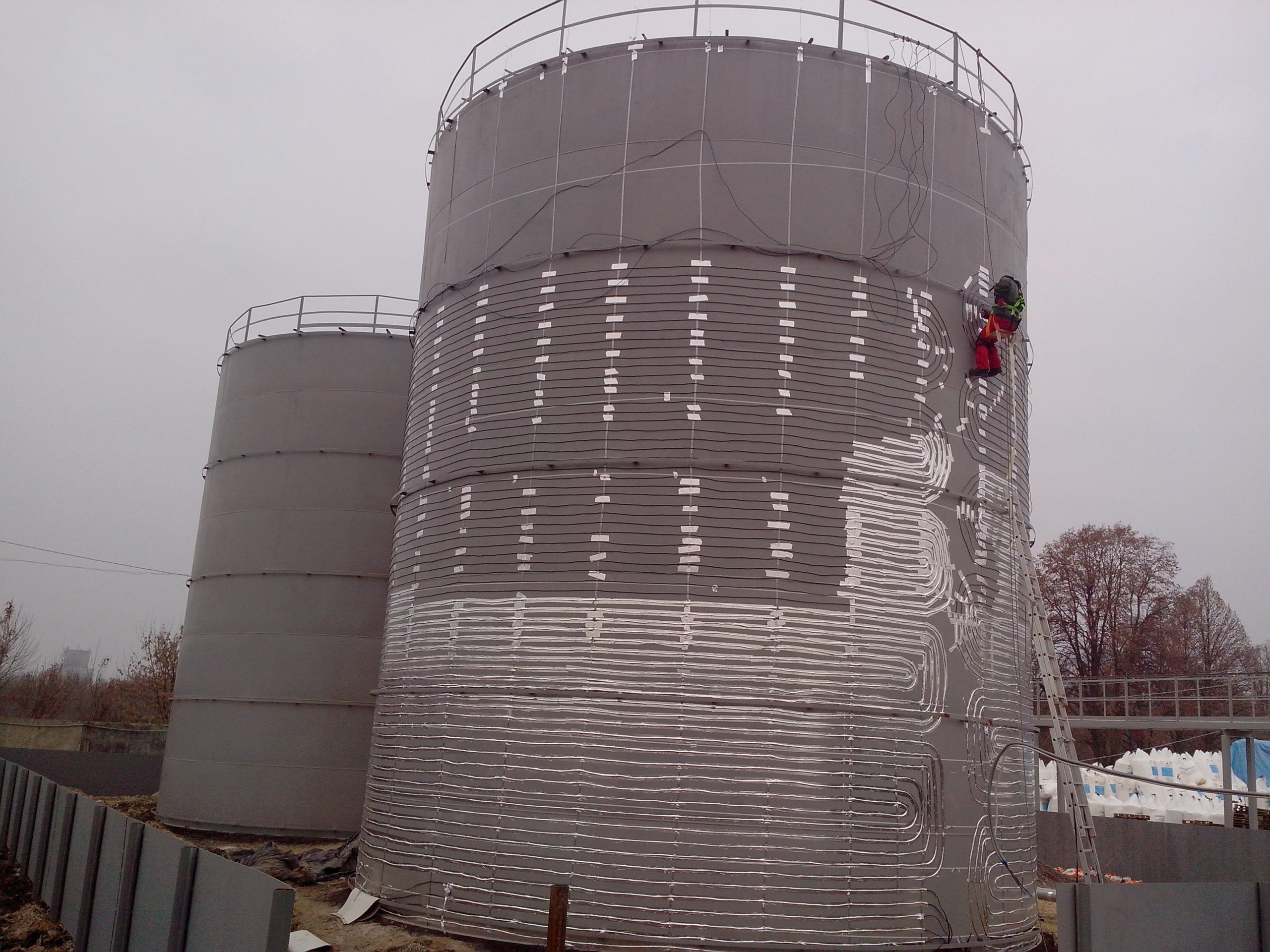

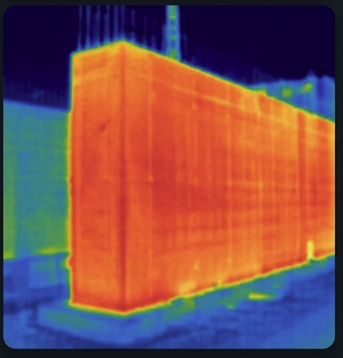

Тепловизионный контроль равномерности прогрева

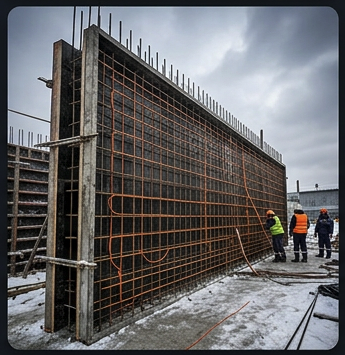

Фундамент под теплоизоляционным укрытием

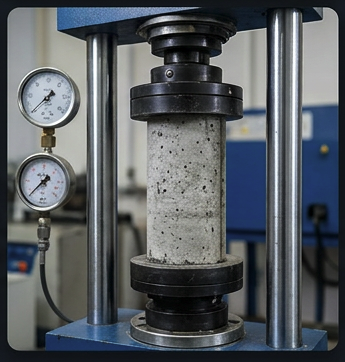

Испытание кубиков после прогрева — 70% прочности подтверждено

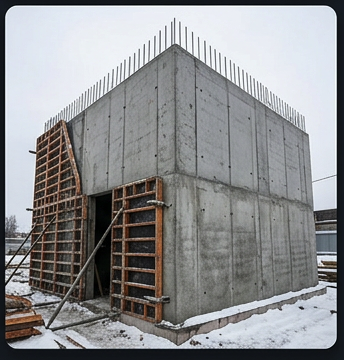

Готовая конструкция после распалубки
Этапы организации прогрева бетона
От первого звонка до сдачи исполнительной документации — чёткий процесс без простоев и неожиданностей.
Заявка и консультация
Принимаем заявку, уточняем тип конструкции, объём бетона, срок заливки, температуру воздуха, доступную мощность. Определяем оптимальный способ прогрева.
1 деньРасчёт и схема прогрева
Рассчитываем длину провода, шаг укладки, напряжение питания и режим прогрева. Составляем схему раскладки провода и раздел ППР на зимнее бетонирование.
1–2 дняПоставка материалов
Доставляем на объект провод ПНСВ или КДБС, трансформатор КТПТО, датчики температуры и регистратор в строгом соответствии с расчётной схемой.
1–3 дняМонтаж и подключение
Укладываем провод в арматурную клетку, устанавливаем датчики температуры в контрольных точках, подключаем трансформатор и регистратор. Проверяем перед заливкой.
Перед заливкойВедение режима прогрева
Контролируем температуру в бетоне каждые 2–4 часа, при необходимости корректируем режим. Регистратор ведёт непрерывную запись. Инженер на связи 24/7.
48–120 чСдача документации
После достижения 70% прочности проводим плавное остывание и распалубку. Передаём журнал прогрева, схему раскладки, данные регистратора — полный пакет исполнительной документации.
После прогреваИз чего складывается стоимость прогрева бетона
Цена рассчитывается индивидуально под каждый объект. Получите точную смету за 2 часа.
Всё о прогреве бетона: отвечают инженеры iTherm
Принцип работы электропрогрева бетона
Электропрогрев бетона основан на эффекте Джоуля–Ленца: нагревательный провод с удельным сопротивлением (ПНСВ — около 0,15 Ом/м) при прохождении тока выделяет тепло, которое передаётся непосредственно бетонной смеси. Провод укладывается внутрь конструкции перед заливкой и остаётся в бетоне навсегда — это не влияет на прочность, так как диаметр провода незначителен по сравнению с защитным слоем арматуры.
Скорость нагрева регулируется напряжением на трансформаторе. Нормативы предписывают скорость подъёма температуры не более 10°C/ч, максимальную температуру прогрева +60°C для монолитных конструкций и не более +80°C для тонкостенных. Перегрев опасен: ускоренная потеря влаги вызывает трещинообразование и снижение прочности.
Почему нельзя обойтись без прогрева при зимнем бетонировании
При температуре ниже +5°C реакция гидратации цемента замедляется критически, ниже 0°C — практически останавливается. Свободная вода в бетоне замерзает и расширяется на 9%, создавая давление в порах, разрушающее структуру бетона на стадии набора прочности. Замёрзший бетон имеет высокую ложную прочность за счёт льда, но после оттаивания прочность остаётся значительно ниже проектной.
Нормативы (ДБН В.2.6-98, ДСТУ Б В.2.7-176) устанавливают минимальную прочность распалубки — не менее 70% от проектной для большинства конструкций. Без прогрева достичь этого показателя зимой невозможно. Использование противоморозных добавок без прогрева позволяет работать лишь до −15°C и не обеспечивает нормативную прочность в сжатые сроки.
Какой провод выбрать: ПНСВ или КДБС
ПНСВ (провод нагревательный стальной в ПВХ-изоляции) — стандартный выбор для большинства объектов. Подключается через понижающий трансформатор КТПТО (36–127 В), что обеспечивает электробезопасность. Погонная мощность 18–25 Вт/м, стоимость значительно ниже КДБС. Для больших объёмов применение трансформатора экономически выгодно.
КДБС (кабель для дополнительного бетонирования, самоограничивающийся) подключается напрямую к 220 или 380В, не требует трансформатора, имеет самоограничивающуюся характеристику — не перегревается при укладке вплотную. Выгоден на малых объёмах (до 5–10 м³), при невозможности подвести трансформатор, или когда важна простота монтажа.
Температурный режим: подъём, изотерма, остывание
Режим прогрева состоит из трёх фаз. Фаза подъёма — нагрев бетона с контролируемой скоростью не более 10°C/ч (для конструкций толщиной до 500 мм). Слишком быстрый нагрев создаёт температурный перепад между центром и краями конструкции, что вызывает трещины. Фаза изотермии — поддержание постоянной температуры 40–60°C до набора необходимой прочности. Фаза охлаждения — плавное снижение температуры не более 5°C/ч до момента, когда температура бетона превысит температуру воздуха не более чем на 20°C.
Документирование прогрева: что требует приёмочная комиссия
При сдаче объекта в эксплуатацию комиссия проверяет исполнительную документацию на зимнее бетонирование. Обязательный состав: схема укладки нагревательного провода (с указанием секций, длин, шага укладки и точек подключения), температурный журнал прогрева с замерами каждые 2–4 часа по всем контрольным точкам, паспорта на нагревательный провод и трансформатор, акт промежуточной приёмки скрытых работ (укладка провода).
iTherm формирует весь пакет документации в ходе выполнения работ и передаёт его заказчику по завершении прогрева. Данные с автоматического регистратора температуры прилагаются в виде графиков и таблиц — это значительно упрощает согласование с техническим надзором.
Проекты прогрева бетона iTherm
Примеры завершённых объектов — от жилых фундаментов до крупных промышленных конструкций.

ЖК монолитный, плиты 18 этажей
Прогрев монолитных плит перекрытий 18-этажного жилого комплекса. Работы выполнялись при −18°C. Время набора 70% прочности — 68 часов. Сдача документации без замечаний.

Фундаментная плита логистического склада

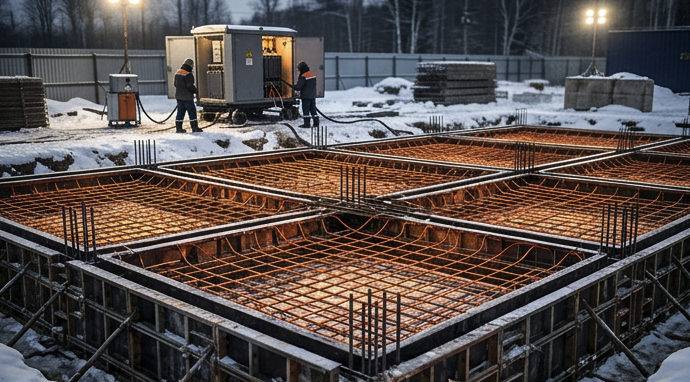

Прогрев монолитной плиты 3 200 м² за один цикл. Применён провод КДБС с прямым подключением 380В — оптимальное решение при сжатых сроках и необходимости покрыть большую площадь.

Опоры и ростверк путепровода

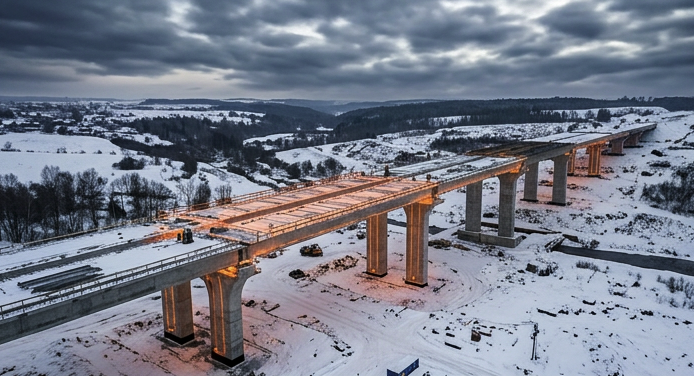

Прогрев опор и ростверков путепровода при −25°C. Разработан специальный режим прогрева для вертикальных колонн с учётом ветровой нагрузки и открытых боковых поверхностей.

Монолитный каркас торгового центра
Прогрев колонн, стен и плит перекрытий монолитного каркасного ТЦ. Параллельный прогрев 4 захваток. Регистратор фиксировал температуру в 24 точках одновременно.
Часто задаваемые вопросы о прогреве бетона
При какой температуре нужен прогрев бетона?
Прогрев необходим при среднесуточной температуре воздуха ниже +5°C. При +5°C и ниже реакция гидратации цемента замедляется настолько, что бетон не успевает набрать нормативную прочность до наступления морозов. При 0°C и ниже процесс твердения останавливается полностью, вода замерзает и разрушает структуру бетона.
Нормативная граница (ДБН В.2.6-98): среднесуточная температура ниже +5°C или ожидаемое понижение ниже 0°C в течение суток после заливки — обязателен прогрев или другие методы тепловой защиты.
Сколько времени занимает прогрев бетона?
Обычно от 48 до 96 часов — в зависимости от марки бетона, температуры воздуха и требуемой прочности распалубки. При температуре −5°C и марке М300 набор 70% прочности занимает около 56–72 часов при режиме 45°C. При −20°C и ниже время увеличивается до 80–120 часов.
После отключения нагрева — фаза плавного остывания со скоростью не более 5°C/ч, после чего конструкцию можно распалубить.
Можно ли использовать противоморозные добавки вместо прогрева?
Противоморозные добавки (нитрит натрия, поташ, формиат кальция) позволяют бетону набирать прочность при отрицательных температурах до −15…−20°C без прогрева. Однако их применение имеет ограничения: замедленный набор прочности (70% за 28 дней вместо 7), требования к составу бетона, ограничения по применению в предварительно напряжённых конструкциях, высокая стоимость добавок.
Для большинства коммерческих и промышленных объектов электропрогрев экономически выгоднее: он позволяет распалубить конструкцию за 48–72 часа и соблюсти сроки строительства.
Как выбрать между проводом ПНСВ и КДБС?
ПНСВ + трансформатор КТПТО — стандартное решение для объёмов от 10 м³ и выше. Ниже стоимость нагревательного элемента, безопасное рабочее напряжение 36–127В. Требует наличия трансформатора на объекте.
КДБС — оптимален при малых объёмах (до 10 м³), удалённых объектах без возможности установить трансформатор, или когда важна быстрота монтажа. Самоограничивающийся: не перегревается при укладке вплотную. Подключается к 220В (1 фаза) или 380В (3 фазы).
Нужен ли проект прогрева бетона и ППР на зимнее бетонирование?
Да, на объектах, подлежащих государственной экспертизе и авторскому надзору, ППР на зимнее бетонирование обязателен — это требование ДБН А.3.1-5. ППР должен содержать схему прогрева, расчёт мощности, режим прогрева и остывания, требования к контролю температуры.
iTherm разрабатывает проектную документацию как часть комплексной услуги. Для небольших частных объектов — составляем упрощённую схему прогрева, достаточную для технического надзора.
Влияет ли нагревательный провод на прочность бетона?
При правильном применении — нет. Диаметр провода ПНСВ составляет 3–4 мм, что несущественно на фоне сечения конструкции и не влияет на расчётные характеристики бетона. Провод остаётся в теле конструкции навсегда.
Критично соблюдать расстояние от провода до арматуры и опалубки — не менее 30 мм, а также не допускать перекрещивания проводов без соблюдения минимального расстояния (иначе возможен местный перегрев). Правильная схема раскладки исключает эти риски.
Что такое журнал прогрева бетона и зачем он нужен?
Журнал прогрева бетона — первичный документ технического контроля, фиксирующий температурный режим твердения бетона в период зимнего бетонирования. Ведётся по ДСТУ Б В.2.7-176 и включает замеры температуры в контрольных точках каждые 2–4 часа от начала прогрева до распалубки.
Журнал входит в пакет исполнительной документации и предъявляется при государственной приёмке объекта. Без него невозможно подтвердить нормативный набор прочности бетона — это основание для отказа в подписании актов скрытых работ.
Сколько стоит прогрев 1 м³ бетона?
Ориентировочная стоимость: от 35 грн/м³ при объёме от 100 м³ и умеренных морозах (−5…−10°C). Стоимость увеличивается при малом объёме (дополнительные постоянные затраты), сильных морозах (больше провода и мощность), сложной схеме прогрева и отдалённости объекта.
Для получения точного расчёта — свяжитесь с нами, укажите тип конструкции, объём и ожидаемую температуру воздуха. Расчёт предоставим за 2 часа бесплатно.
Получите расчёт стоимости
прогрева бетона
Опишите задачу — инженер iTherm перезвонит в течение 30 минут, уточнит параметры и подготовит расчёт. Консультация и расчёт бесплатны.
Ответим за 30 минут в рабочее время
